विद्युत अपडेट

  • प्राधिकरण : ९६९७ मे.वा.घन्टा
  • सहायक कम्पनी : २१४९ मे.वा.घन्टा
  • निजी क्षेत्र : २७५४८ मे.वा.घन्टा
  • आयात : मे.वा.घन्टा
  • निर्यात : ८०६६ मे.वा.घन्टा
  • ट्रिपिङ : ८० मे.वा.घन्टा
  • ऊर्जा माग : ३९४७४ मे.वा.घन्टा
  • प्राधिकरण : मे.वा.
  • सहायक कम्पनी : मे.वा.
  • निजी क्षेत्र : मे.वा.
  • आयात : मे.वा.
  • निर्यात : मे.वा.
  • ट्रिपिङ : मे.वा.
  • उच्च माग : १८३० मे.वा.
२०८१ मङ्सिर ९, आईतबार
×
जलविद्युत सोलार वायु बायोग्यास पेट्रोलियम अन्तर्राष्ट्रिय जलवायु ऊर्जा दक्षता उहिलेकाे खबर हरित हाइड्रोजन ईभी सम्पादकीय बैंक पर्यटन भिडियो छापा खोज प्रोफाइल ऊर्जा विशेष ऊर्जा

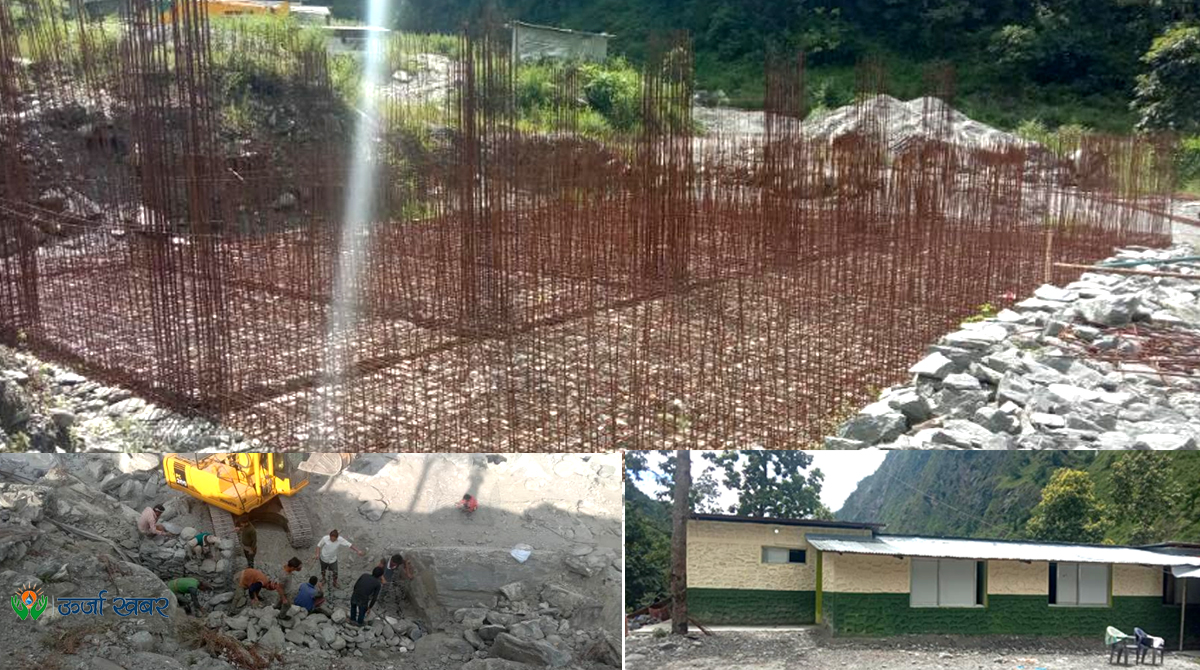

काठमाडौं । लमजुङको दोर्दी खोलामा निर्माण सम्पन्न भएको सुपर दोर्दी ‘ख’ जलविद्युत आयोजनाको ५४ मेगावाटको विद्युत राष्ट्रिय प्रसारण प्रणालीमा जोडिएको छ । पिपुल्स हाइड्रो पावर कम्पनीद्वारा प्रवर्द्धित आयोजनाको विद्युत शनिबार (बैशाख २३ गते) देखि केन्द्रिय ग्रिडमा जोडिएको हो ।

आयोजनाको निर्माण पूरा गरी परिक्षण सफल भएपछि ग्रिडमा जोडेर परिक्षण उत्पादन सुरु गरेको कम्पनीले जनाएको छ । आयोजनाबाट उत्पादन भएको विद्युत दोर्दी कोरिडोर प्रसारण लाइनको  किर्तीपूर  सबस्टेसनमा जोडिएको छ ।

आयोजनाबाट यसअघि नै विद्युत उत्पादन गर्ने तालिका भएपनि भूकम्प, नाकाबन्दी, दोर्दी खोलामा आएको भीषण बाढीको क्षति तथा कोभिड–१९ महामारीका कारणले निर्माण प्रभावित हुँदा धकेलिँदै गएको हो । २०७४ सालमा सुरु भएको आयोजनाको निर्माण कार्य २०७८ सालमा सम्पन्न गर्ने लक्ष्य राखिएको थियो ।

लमजुङको दोर्दी गाउँपालिकामा निर्माण भएको आयोजनाबाट वार्षिक ३१४.९८३ गिगावाट घन्टा विद्युत उत्पादन हुनेछ । आयोजना सम्पन्न गर्न ८ अर्ब २९ करोड रुपैयाँ लागत अनुमान गरिए पनि निर्माण अवधि लम्बिँदा केही बढ्ने देखिएको कम्पनीले जनाएको छ ।

आयोजनामा सानिमा बैंकको अगुवाइमा ९ वटा बैंकले ५ अर्ब ८० करोड रुपैयाँ ऋण लगानी गरेका छन् । २ अर्ब ४९ करोड रुपैयाँ स्वपुँजी (इक्विटी) लगानीे छ । आयोजनामा प्रभावित क्षेत्रका जिल्लाबासीको २७ करोड रुपैयाँ लगानी छ । सुरुमा यो आयोजना ४९.६ मेगावाट क्षमतामा निर्माण गर्ने तय भएको थियो । पछि आयोजनाको स्तरोन्नति गरेर क्षमता ५४ मेगावाट पुर्याइएको हो ।
